Jalons en gestion de projet : des validations utiles, pas de simples dates

Un jalon en gestion de projet est un événement daté, vérifiable et sans durée propre. Il signale une avancée importante : spécifications approuvées, prototype accepté ou mise en production autorisée. Pour être utile, il doit associer une échéance à des critères de validation, un responsable et, si nécessaire, une décision sur la suite du projet.
Le jalonnement ne consiste donc pas à ajouter des repères au calendrier. Il permet de vérifier que le travail produit autorise réellement l’étape suivante, avant d’engager davantage de temps ou de budget.
Un jalon constate un résultat, une tâche produit ce résultat
Également appelé milestone, le jalon peut marquer un début, une fin de phase ou une transition importante. Sa durée est nulle : il représente l’instant où une condition est reconnue comme satisfaite. La préparation du dossier et la réunion de validation prennent du temps, mais ce sont des tâches distinctes.
La formulation compte. « Tester le prototype » décrit une action ; « Prototype accepté par le client » désigne un jalon. Cette distinction évite de confondre activité réalisée et résultat effectivement validé.
| Notion | Fonction | Exemple |
|---|---|---|
| Objectif | Exprimer le résultat visé | Rendre un service accessible en ligne |
| Phase | Regrouper une période de travail cohérente | Conception du service |
| Tâche | Décrire une action avec une durée | Rédiger les spécifications |
| Livrable | Matérialiser un résultat produit | Dossier de spécifications |
| Jalon | Constater un événement vérifiable | Spécifications approuvées |
| Date limite | Fixer une échéance à respecter | Dossier attendu le 15 juin |
| Revue de phase | Examiner les preuves et décider | Réunion de validation de la conception |
Un livrable déposé n’est pas nécessairement accepté. De même, atteindre la date prévue ne suffit pas à franchir un jalon : les conditions convenues doivent être remplies.
Placer les jalons là où une dérive coûterait cher
Commencez par repérer les engagements difficiles à inverser : commande fournisseur, lancement du développement, déploiement ou communication publique. Ajoutez les moments où plusieurs équipes doivent se synchroniser et les échéances imposées par un client ou une obligation réglementaire.

Ces points de contrôle donnent aux parties prenantes une lecture commune de l’avancement. Ils préviennent l’effet tunnel, rendent les blocages visibles et permettent de reconnaître les réussites intermédiaires. Manager-Go cite une étude du Standish Group de 2023 selon laquelle 65 % des projets en échec présentent des carences dans le suivi des plannings et la validation régulière des livrables intermédiaires. Ce constat souligne l’importance du suivi, sans prouver que les jalons suffisent à garantir la réussite.
Choisir un nombre proportionné au risque
Asana recommande 3 à 5 jalons pour un projet standard et 8 à 12 pour une initiative stratégique complexe. Manager-Go évoque un intervalle empirique de 3 à 6 semaines pour un projet de taille moyenne. Ce sont des repères à adapter, pas des quotas : une dépendance fournisseur incertaine peut justifier un contrôle supplémentaire.
Pensez le jalonnement comme un filet de sécurité : son maillage doit retenir les erreurs coûteuses sans immobiliser toute l’équipe. Resserrez les contrôles autour d’une interface technique fragile ou d’un engagement financier ; espacez-les sur un travail maîtrisé et réversible. Vous contrôlez ainsi les zones d’incertitude plutôt que de répartir mécaniquement des réunions dans le calendrier.
Pour chaque jalon envisagé, posez une question : son résultat change-t-il une décision, un engagement ou la coordination des équipes ? Sinon, un suivi de tâche suffit probablement.
Définir les preuves et les décideurs avant de fixer la validation
Le chef de projet construit les jalons avec l’équipe et les parties prenantes concernées. Les critères d’acceptation doivent être convenus avant l’échéance, afin d’éviter une négociation tardive sur ce que signifie « terminé ». Une matrice RACI aide à distinguer responsable opérationnel, autorité de validation, personnes consultées et personnes informées.
Une fiche de jalon directement réutilisable
Une fiche courte centralise les informations nécessaires à la décision. Distinguez notamment la personne qui prépare les preuves de celle qui autorise le franchissement : elles n’ont pas forcément le même rôle.
- Nom : résultat observable, par exemple « Prototype accepté ».
- Échéance : date de référence et date prévisionnelle actualisée.
- Responsable : personne chargée de préparer le passage du jalon.
- Preuves : livrables, rapports de tests ou accords attendus.
- Critères : exigences qualitatives et quantitatives vérifiables.
- Validateur : personne habilitée à décider.
- Issue : poursuite, corrections, report ou arrêt.
Pour un lancement de site, « recette terminée » reste ambigu. Préférez « scénarios de recette convenus exécutés, anomalies bloquantes corrigées et accord du commanditaire enregistré ». Les preuves deviennent consultables et la décision explicable.
Un jalon de décision GO/NO GO conditionne explicitement la suite. Une validation sous réserves reste possible si la gouvernance l’autorise, avec des réserves documentées, un responsable et une échéance. Elle ne doit jamais masquer une condition essentielle non satisfaite.
Relier les jalons au planning et aux dépendances

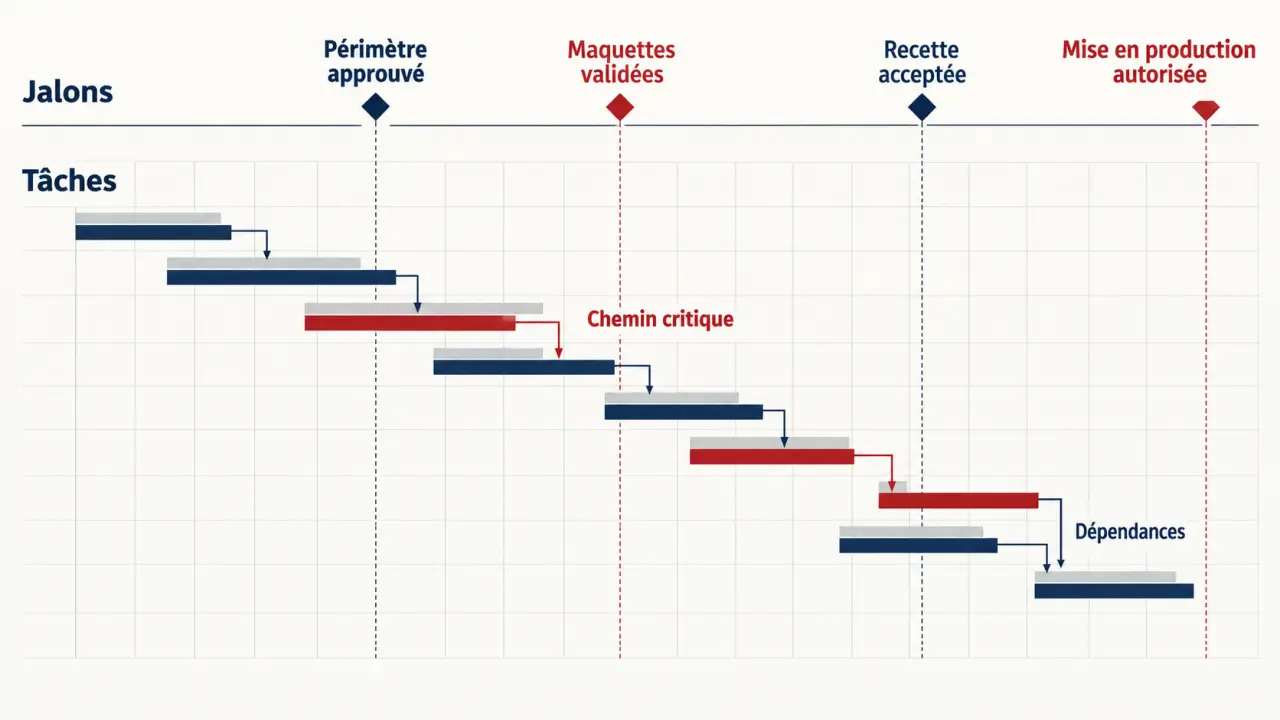

Dans un diagramme de Gantt, un jalon apparaît généralement sous forme de losange, contrairement aux barres qui représentent la durée des tâches. Reliez-le aux travaux préalables et aux activités qu’il autorise : un repère isolé ne permet pas de comprendre les conséquences d’un retard.
Pour un lancement de site, le planning peut suivre cette logique :
- Recueillir les besoins et rédiger le périmètre, puis franchir « Périmètre approuvé ».
- Concevoir les maquettes et traiter les retours, puis franchir « Maquettes validées ».
- Développer, tester et corriger, puis franchir « Recette acceptée ».
- Vérifier les prérequis d’exploitation, puis franchir « Mise en production autorisée ».
Planifiez aussi le temps nécessaire aux relectures et aux arbitrages. Un dossier prêt le vendredi ne peut pas être considéré comme approuvé si le validateur n’est disponible que la semaine suivante.
Examinez le chemin critique et les marges : un jalon retardé peut décaler la livraison finale si les activités dépendantes ne disposent d’aucune marge suffisante. En méthode agile, réservez les jalons aux engagements majeurs, comme une autorisation de déploiement, sans transformer automatiquement chaque fin de sprint en validation de gouvernance.
Suivre les écarts sans déplacer silencieusement les dates
Un tableau partagé peut suffire pour un projet simple. Conservez pour chaque jalon la date de référence, la prévision actualisée, la date réelle, le statut et le lien vers les preuves. Séparez « atteint », « à risque » et « en retard » : un jalon futur peut déjà être menacé.
Dans un outil, recherchez surtout la gestion des dépendances, les responsables, les notifications et l’historique. Asana met notamment en avant les champs personnalisés, les portefeuilles et les automatisations ; AirSaas propose un suivi du responsable, du poids et du degré de confiance associé au jalon.
Suivez l’écart entre dates prévue et réelle, les jalons à risque et les validations en attente. Un taux de jalons atteints peut compléter la lecture, mais il ne représente pas automatiquement le pourcentage de travail accompli.
En cas de jalon manqué, documentez la cause, évaluez les conséquences sur le budget et les dépendances, puis faites arbitrer le plan correctif. Conservez la référence initiale lorsqu’une nouvelle date est approuvée. Le jalon reste ainsi un instrument de décision, plutôt qu’un calendrier régulièrement réécrit pour paraître à jour.
